Actualités

Une bande transporteuse pour l'évacuation des matériaux

23.04.2026

Une bande transporteuse pour l'évacuation des matériaux

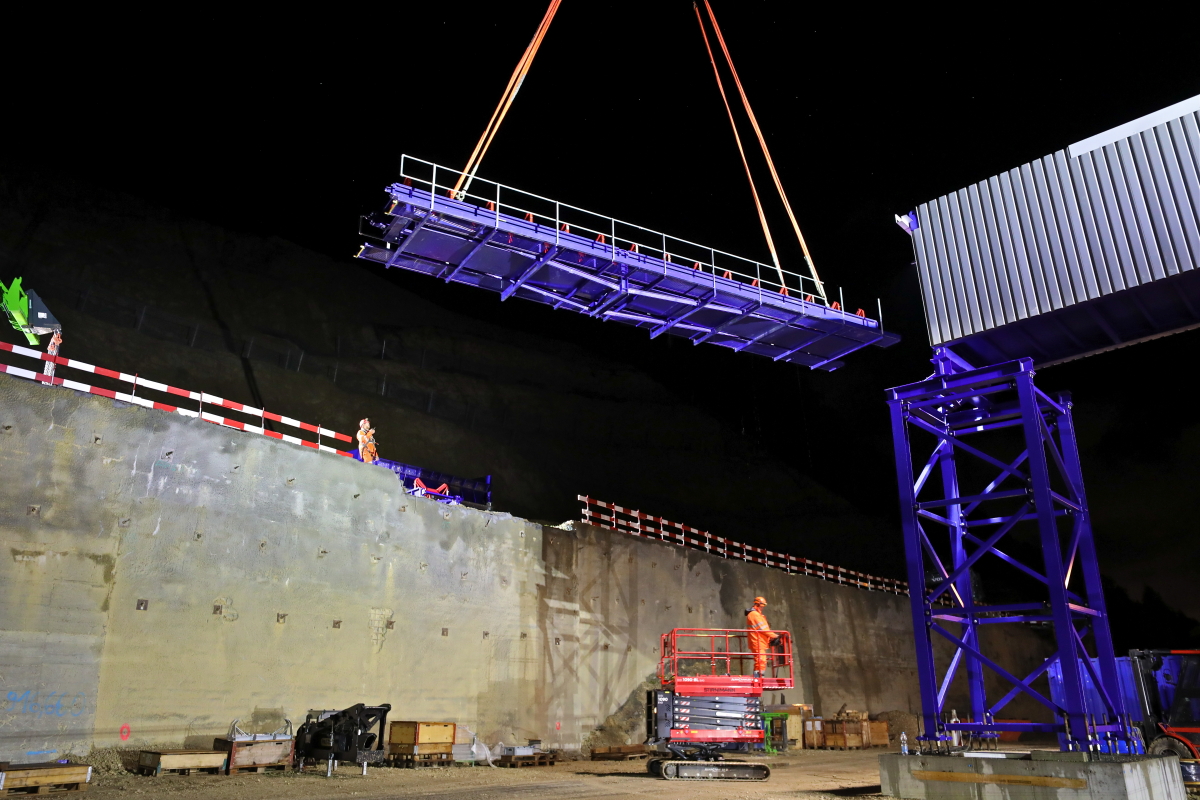

Ce printemps, une première bande transporteuse sera mise en place sur le chantier du contournement du Locle. Elle traversera la route de France et permettra d’acheminer les matériaux excavés lors du percement du tunnel directement vers la plateforme ferroviaire.

Fin des travaux de minage à la carrière des Granges: une étape clé franchie

08.12.2025

Fin des travaux de minage à la carrière des Granges: une étape clé franchie

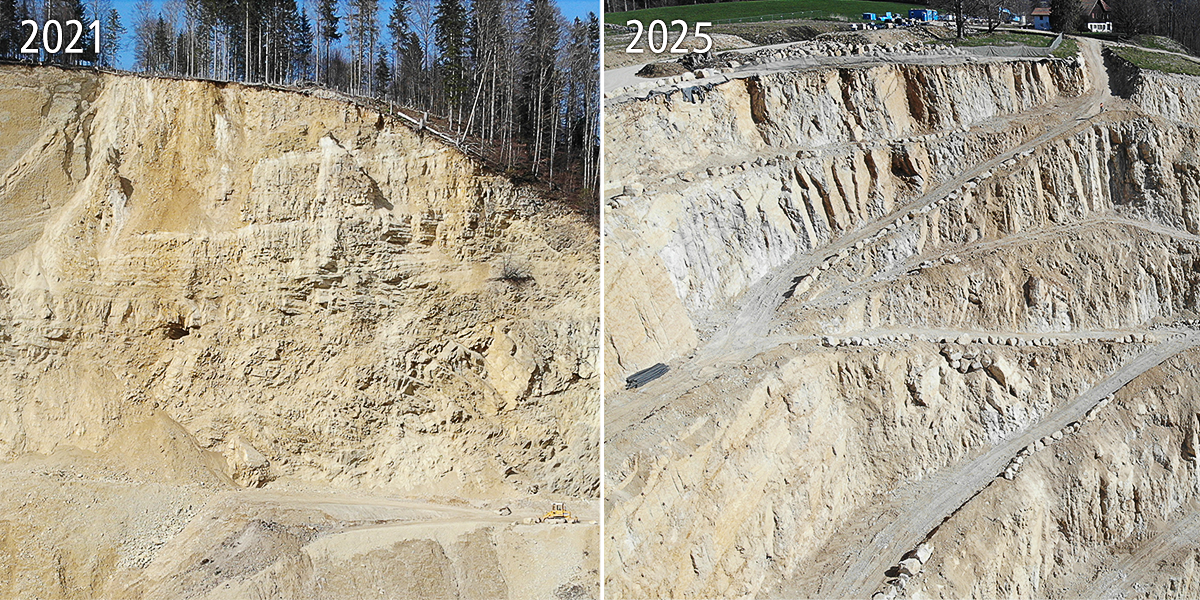

Depuis février 2023, la carrière des Granges a été le théâtre de travaux de minage d’envergure destinés à stabiliser la falaise. Le dernier tir, réalisé le 15 octobre 2025, marque la conclusion d’une phase essentielle du projet de contournement du Locle.

Séance d'information publique

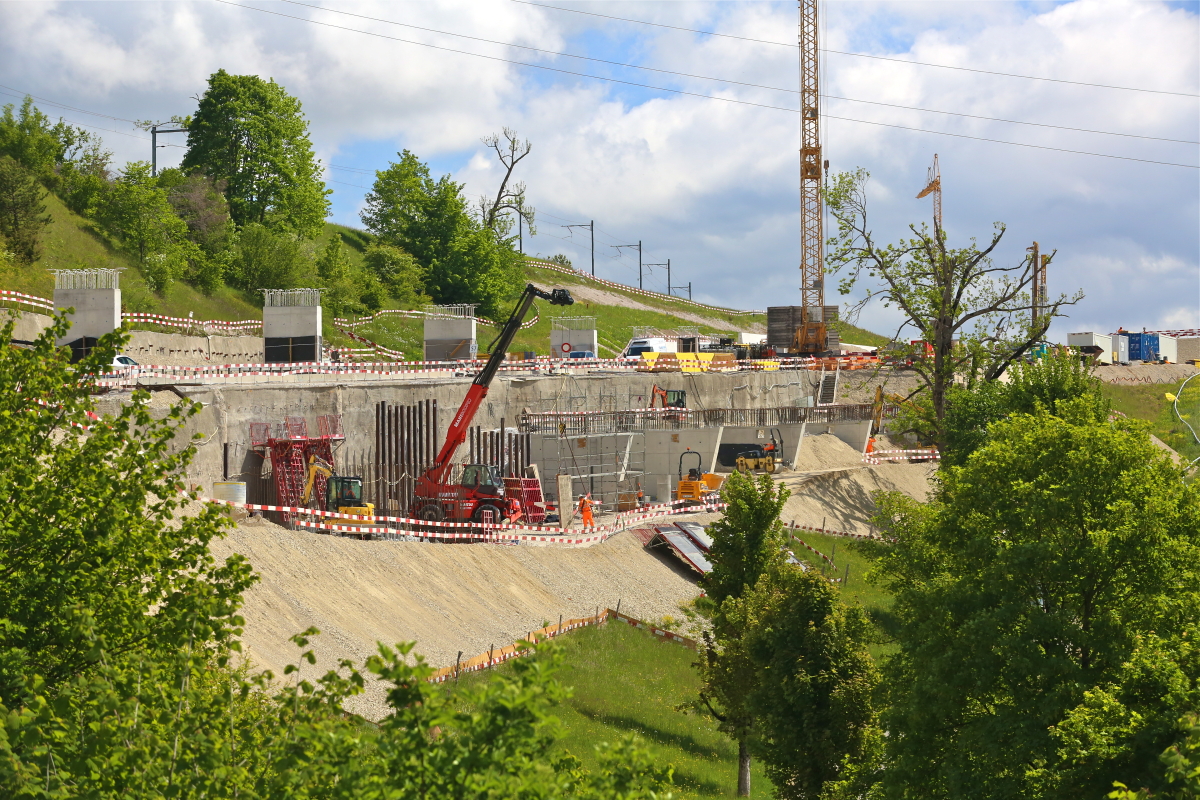

15.09.2025

Séance d'information publique

Les Locloises et Loclois sont conviés à une séance d'information publique pour en savoir plus sur les interventions passées et futures.

La Grecque retrouve le jour

04.07.2025

La Grecque retrouve le jour

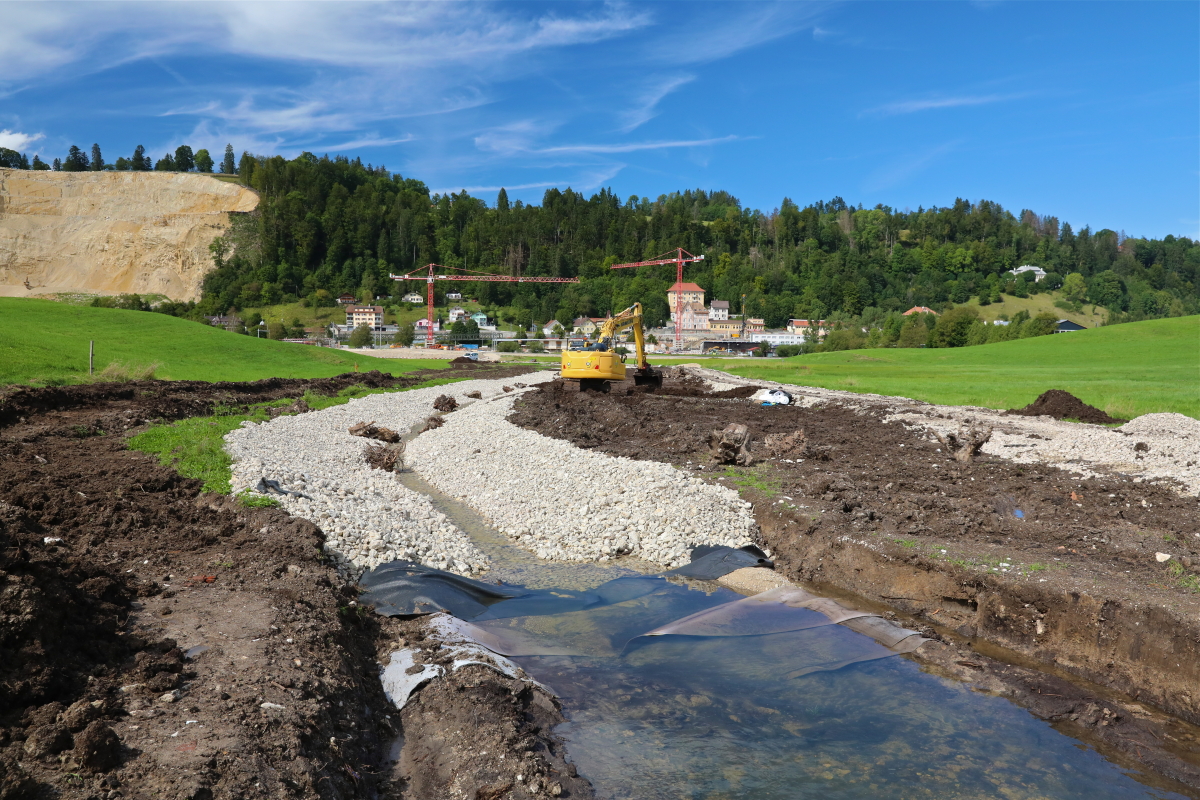

Un ruisseau autrefois canalisé prend vie. Après la renaturation du Bied, c’est au tour de l’un de ses affluents – la Grecque – de retrouver un cours à ciel ouvert dans les marais du Locle, au bénéfice de la faune et de la flore locales. Son dernier tronçon, qui le reliera au Bied, sera renaturé à la fin des travaux.

De nouveaux habitats pour les batraciens

11.04.2025

De nouveaux habitats pour les batraciens

À l’Ouest du Bas-du-Reymond, sur la commune de la Chaux-de-Fonds, un site jugé d’importance nationale abrite différentes espèces d’amphibiens tels que le triton alpestre, le crapaud commun ou la grenouille rousse, tous protégés au niveau national.

Une plateforme ferroviaire pour un chantier plus écologique

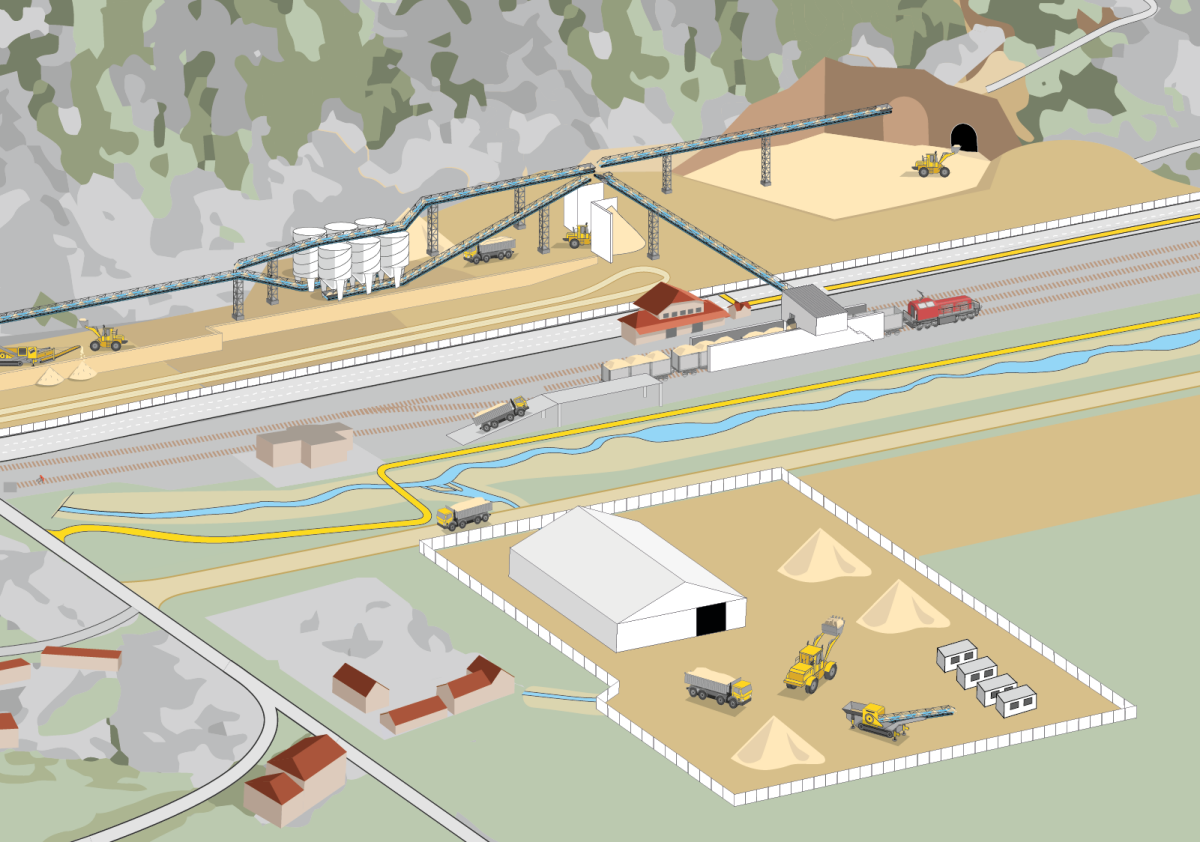

11.03.2025

Une plateforme ferroviaire pour un chantier plus écologique

Dans le cadre du chantier, une plateforme ferroviaire a été mise en place afin de permettre l'évacuation des matériaux excavés directement par le rail, et limiter ainsi le transport par camions.

Au Locle Ouest, les travaux préparatoires touchent à leur fin

19.11.2024

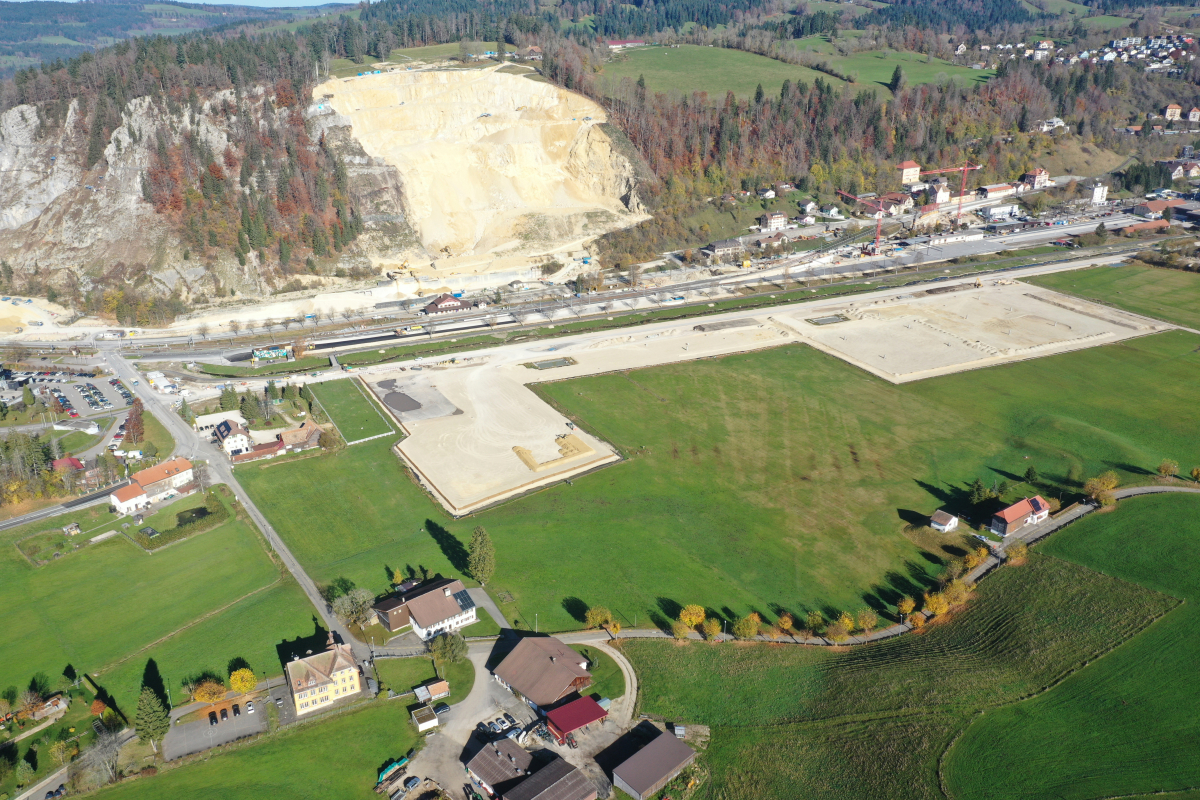

Au Locle Ouest, les travaux préparatoires touchent à leur fin

Au Locle Ouest, les travaux préparatoires sont terminés à 95%. C’est une étape importante du chantier A20 qui s’achève avec la mise en place non seulement des infrastructures de chantier mais aussi de mesures dédiées à l’environnement et à la mobilité douce.

Récolte de preuves à futur

30.10.2024

Récolte de preuves à futur

Dans le cadre des futurs travaux de réalisation du tunnel de contournement du Locle, l’Office fédéral des routes (OFROU) va prochainement lancer une campagne de constats de preuves à futur. Il s’agit-là d'une mesure de pré-caution courante pour ce type de travaux d’envergure, visant à documenter l'état actuel des habitations et des bâtiments en général. Les résultats du constat représenteront la base de référence pour l’évaluation des éventuels dégâts pouvant survenir durant les travaux.

Des radars pédagogiques pour inviter à lever le pied

26.09.2024

Des radars pédagogiques pour inviter à lever le pied

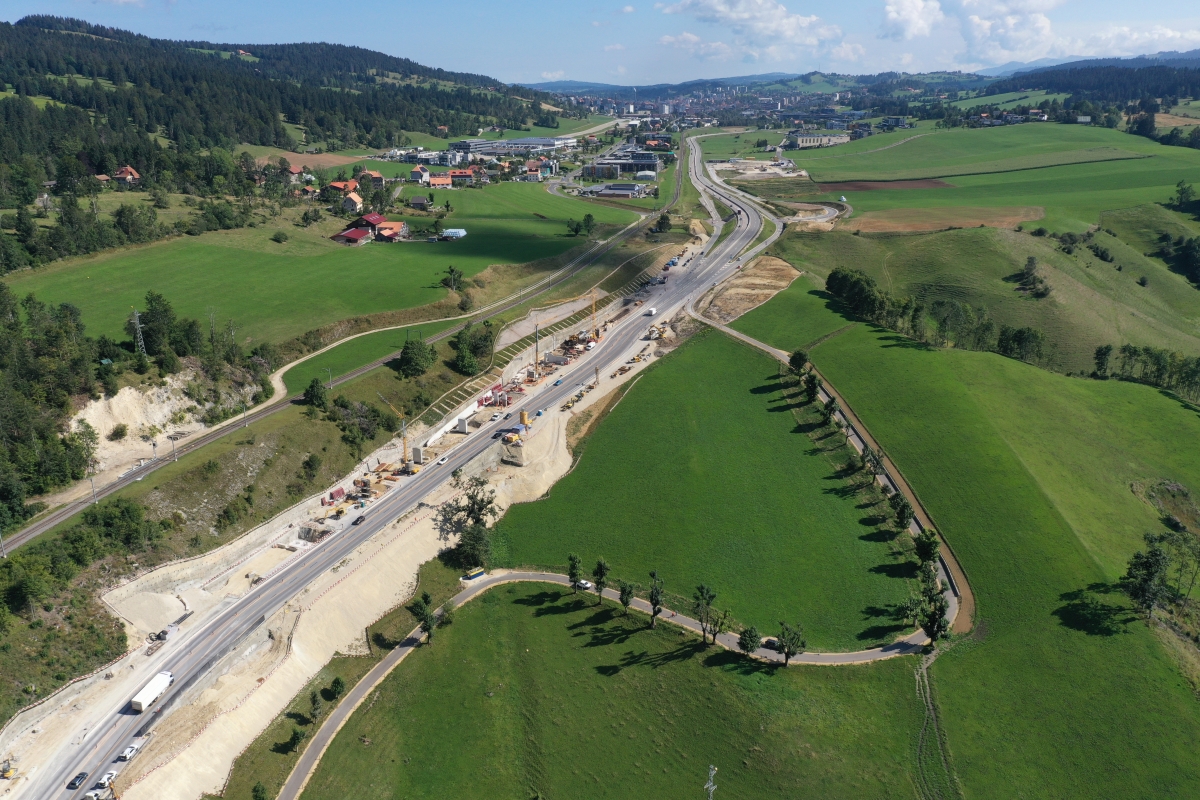

Sur la route nationale à l’Est du Locle, des radars pédagogiques vont être installés cet automne en espérant réduire la vitesse des véhicules circulant aux abords du chantier.

À l’Ouest du Locle: une nouvelle piste de mobilité douce

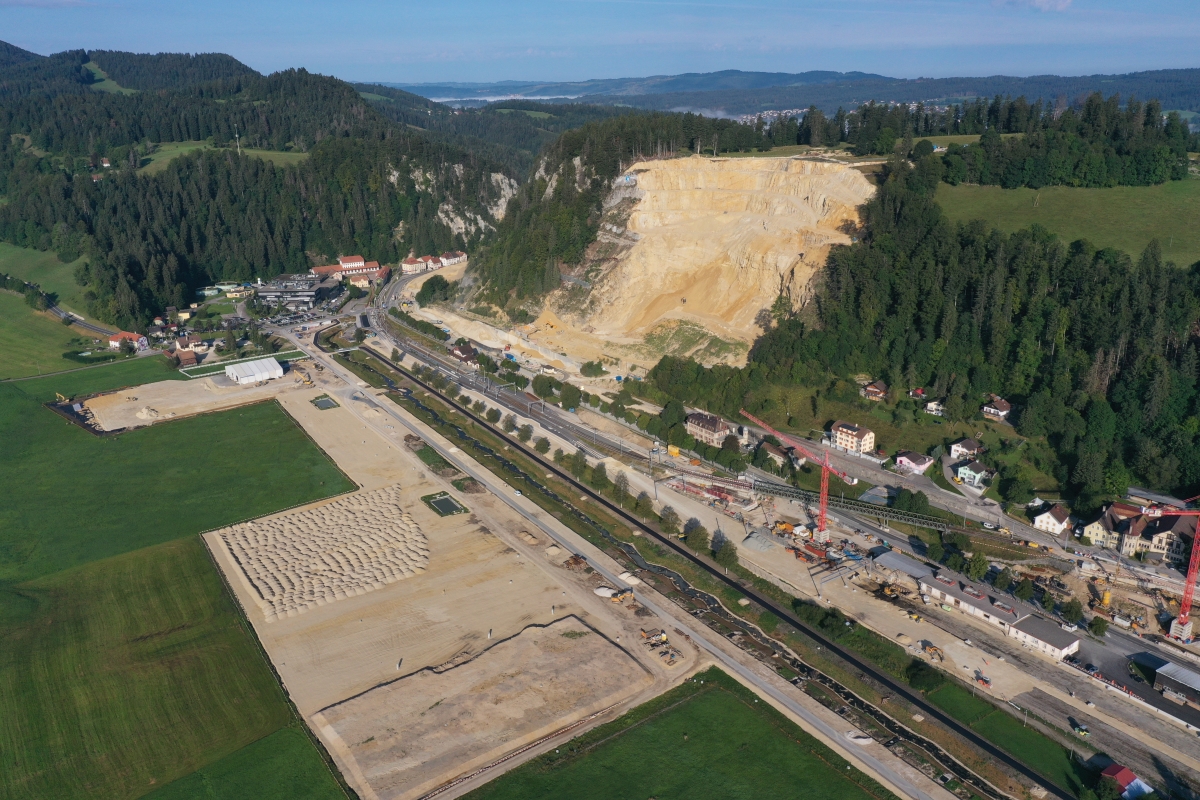

26.09.2024

À l’Ouest du Locle: une nouvelle piste de mobilité douce

Le tunnel de contournement du Locle permettra à terme de réduire drastiquement le trafic sur le réseau routier existant, revalorisant ainsi le secteur pour la mobilité douce. À l’Ouest de la ville, la nouvelle piste de mobilité douce a été mise en service cet automne et permet aux cyclistes comme aux piétons d’emprunter un itinéraire sécurisé en dehors du périmètre des chantiers de la A20 et du trafic routier.

La pose de filets de sécurité

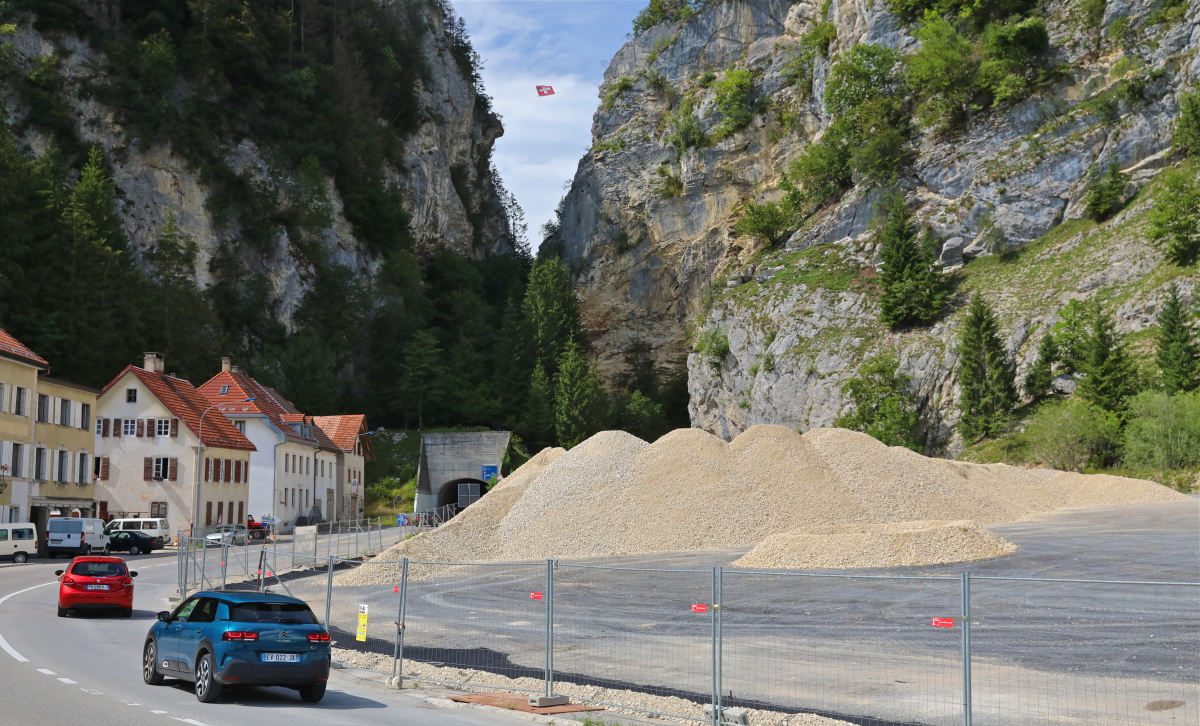

27.08.2024

La pose de filets de sécurité

Des travaux sont réalisés entre le 2 septembre 2024 et le 31 janvier 2025 sur les falaises à l’est du Col-des-Roches pour installer des filets de protection contre les chutes de pierres.

Le retour des fritillaires

24.06.2024

Le retour des fritillaires

Un récent rapport de comptage démontre que le nombre de fritillaires - une fleur en danger d’extinction - a largement augmenté depuis 2023, bien que leur habitat ait été réduit de moitié le temps des travaux. Explications.

Travaux de nuit au Crêt-du-Locle

04.06.2024

Travaux de nuit au Crêt-du-Locle

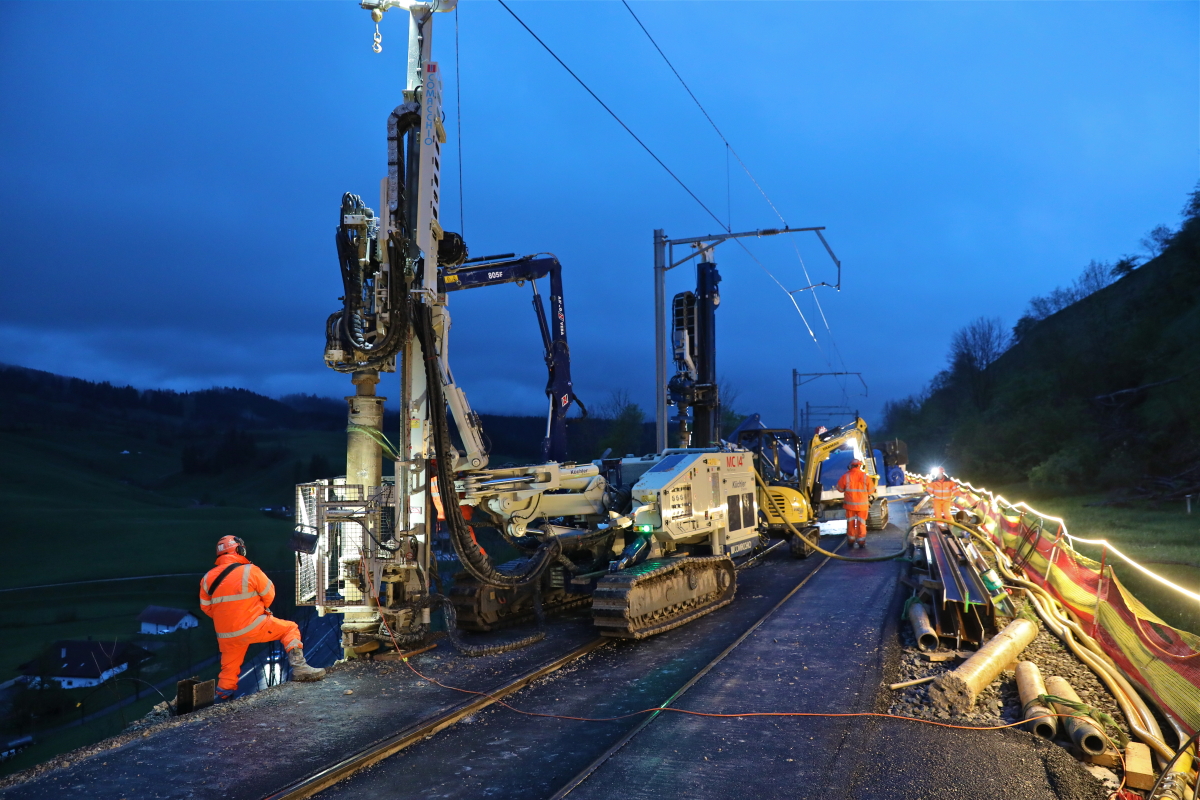

Des travaux de nuit ont été effectués par l’OFROU entre mi-avril et mi-mai 2024 à proximité directe de la ligne CFF entre la Chaux-de-Fonds et le Locle. Profitant d’une fermeture nocturne de la ligne ferroviaire pour l’exécution de travaux CFF, l’OFROU a réalisé des travaux anticipés qui permettront plus tard la construction du portail Est du tunnel de contournement du Locle.

Les rives du Bied, un nouvel espace de vie !

27.05.2024

Les rives du Bied, un nouvel espace de vie !

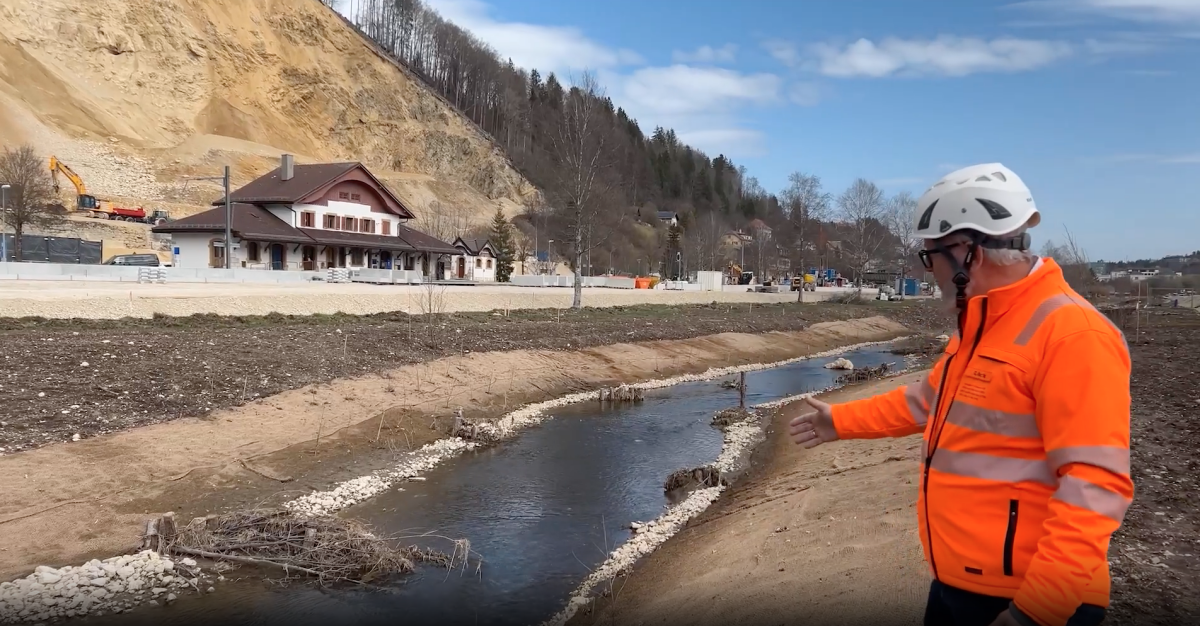

La première phase des travaux de renaturation du Bied se termine au mois de juin. Rencontre avec Olivier Floc’hic, responsable de l’information et de la communication de l’OFROU.

Dans la Carrière des Granges, le Jurassique refait surface !

23.04.2024

Dans la Carrière des Granges, le Jurassique refait surface !

Le morceau d’une plage d’une mer du jurassique datant de 150 millions d’années a refait surface lors de travaux de sécurisation du chantier de contournement du Locle, dans la Carrière des Granges. Bientôt visible au pavillon d’exposition de l’OFROU, ce fossile témoigne de l’océan qui recouvrait la région à cette époque.

À l’Est du Locle, le chantier est en route !

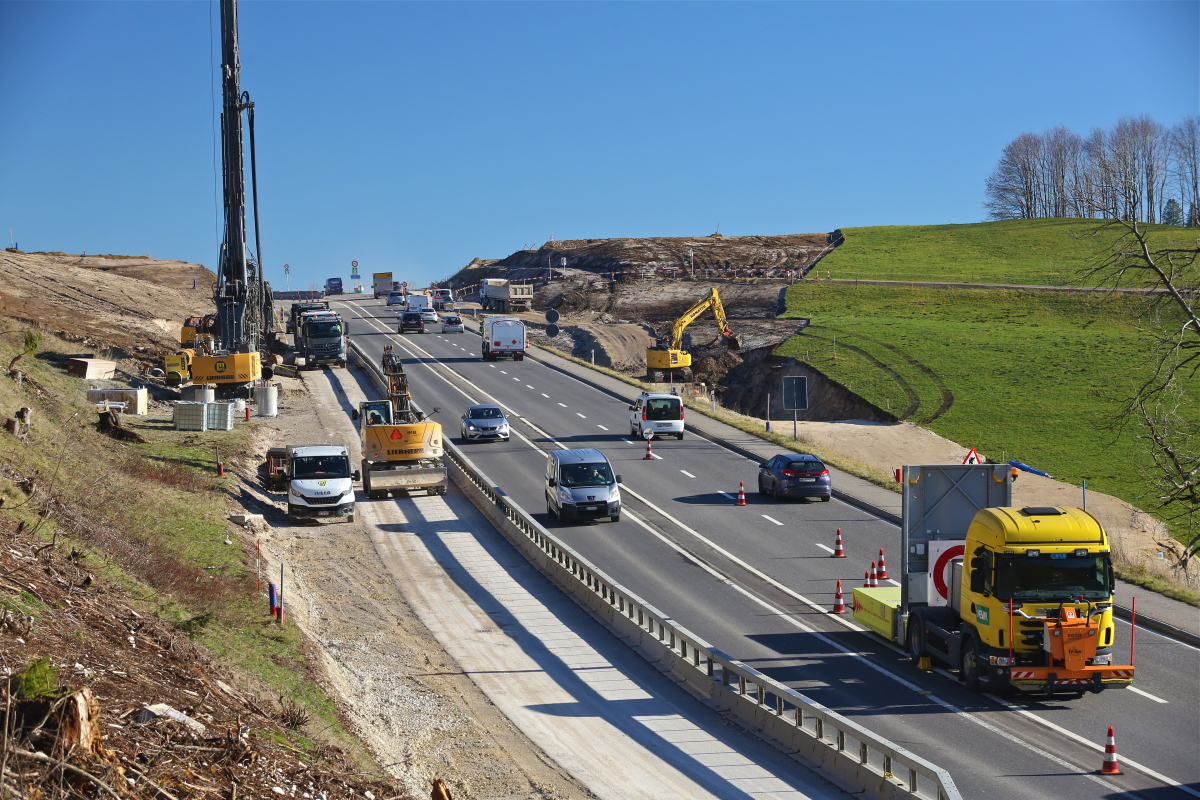

22.01.2024

À l’Est du Locle, le chantier est en route !

À l’Est du Locle, les travaux qui ont commencé à l’été 2023 avancent comme prévu. Cette partie du chantier aura un impact majeur sur le trafic routier et la mobilité douce jusqu’à la mise en service du tunnel de contournement.

Les nuisances liées au chantier sont réduites au minimum

15.12.2023

Les nuisances liées au chantier sont réduites au minimum

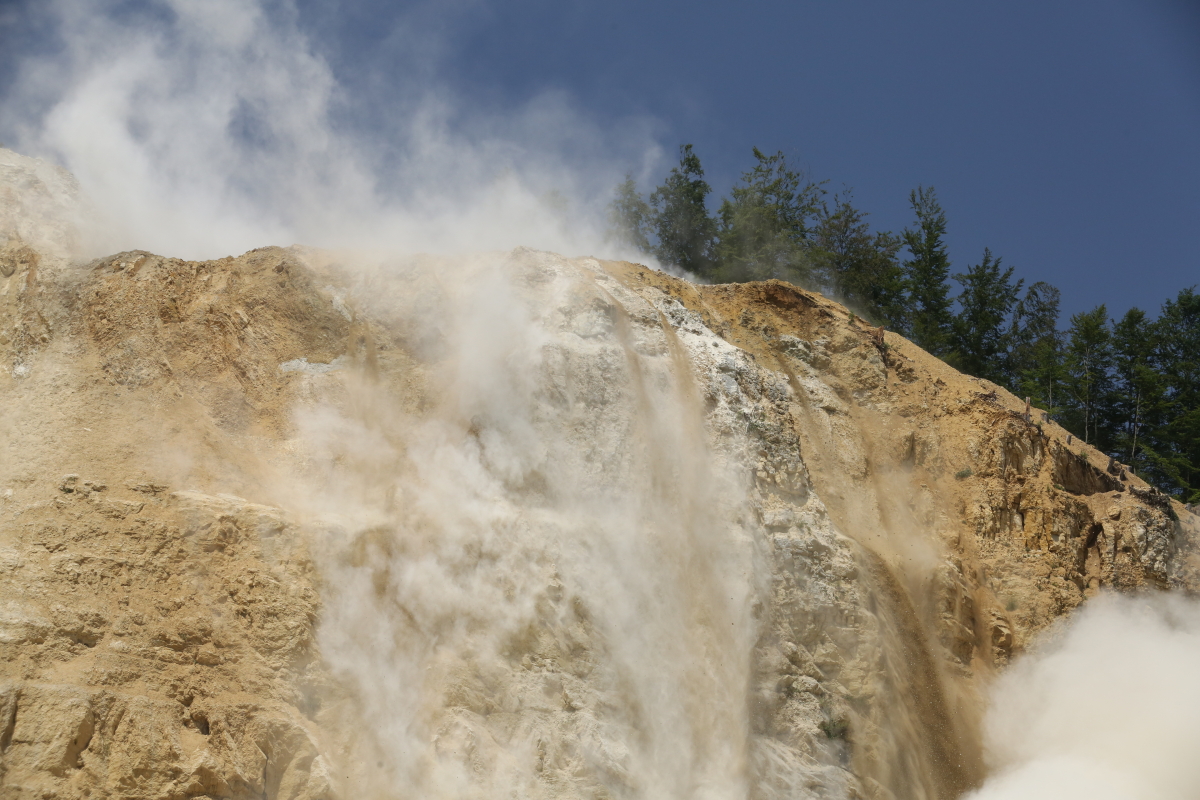

Pour un chantier de cette envergure, les nuisances sont inévitables. Celles-ci font néanmoins l’objet d’un suivi régulier. Les mesures de précaution, décidées en amont des travaux, sont ainsi régulièrement adaptées en fonction de toute nuisance supplémentaire qui n’aurait pas été imaginée au départ. Un défi permanent, sans cesse renaissant.

Un pavillon d’exposition pour tout savoir sur l’autoroute de contournement

07.12.2023

Un pavillon d’exposition pour tout savoir sur l’autoroute de contournement

Un nouveau pavillon d’exposition a été créé pour accueillir les visiteurs dans l’ancien collège des Calames au Col-des-Roches. Les visites se feront sur rendez-vous deux mercredis par mois.

Lumière sur les travaux en cours autour du marais

23.10.2023

Lumière sur les travaux en cours autour du marais

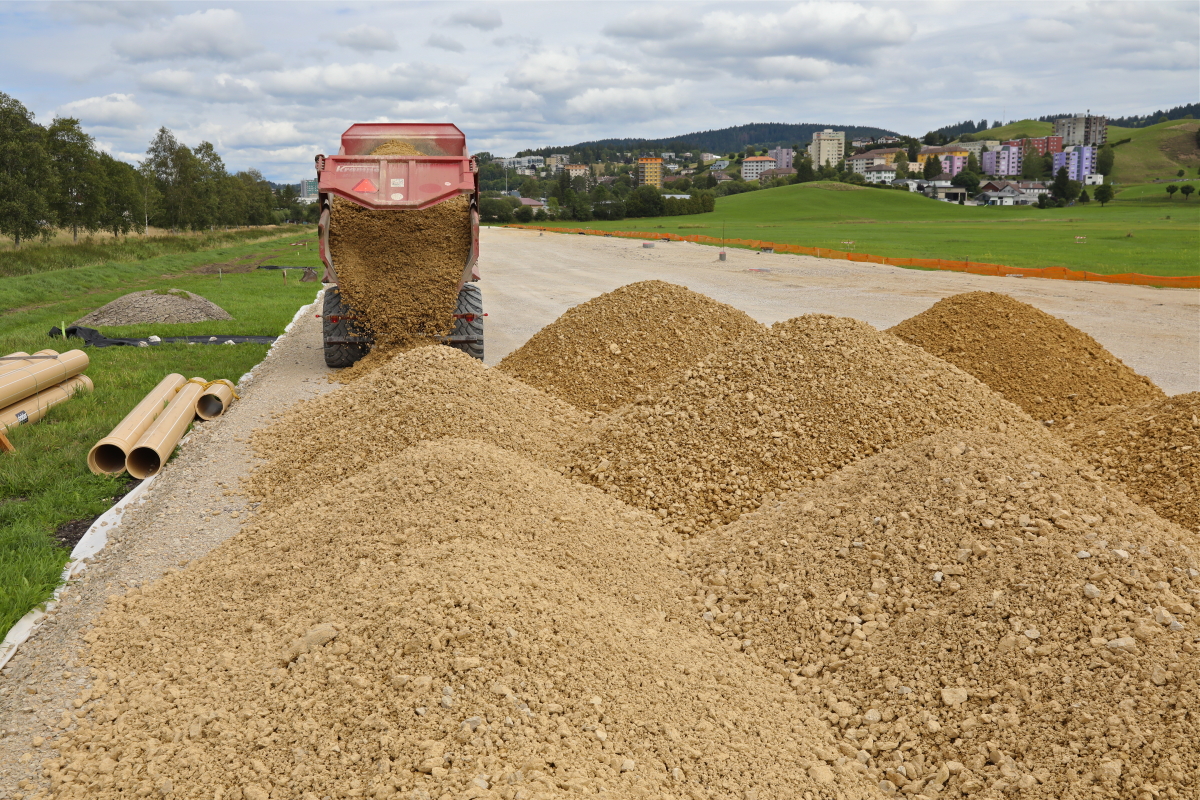

Au portail Ouest du futur tunnel, des travaux préparatoires sont en cours en face de la Carrière des Granges. Visibles depuis la route cantonale, ils sont destinés au bon fonctionnement du chantier et à la revitalisation du Bied.

Gestion du trafic au Locle Est

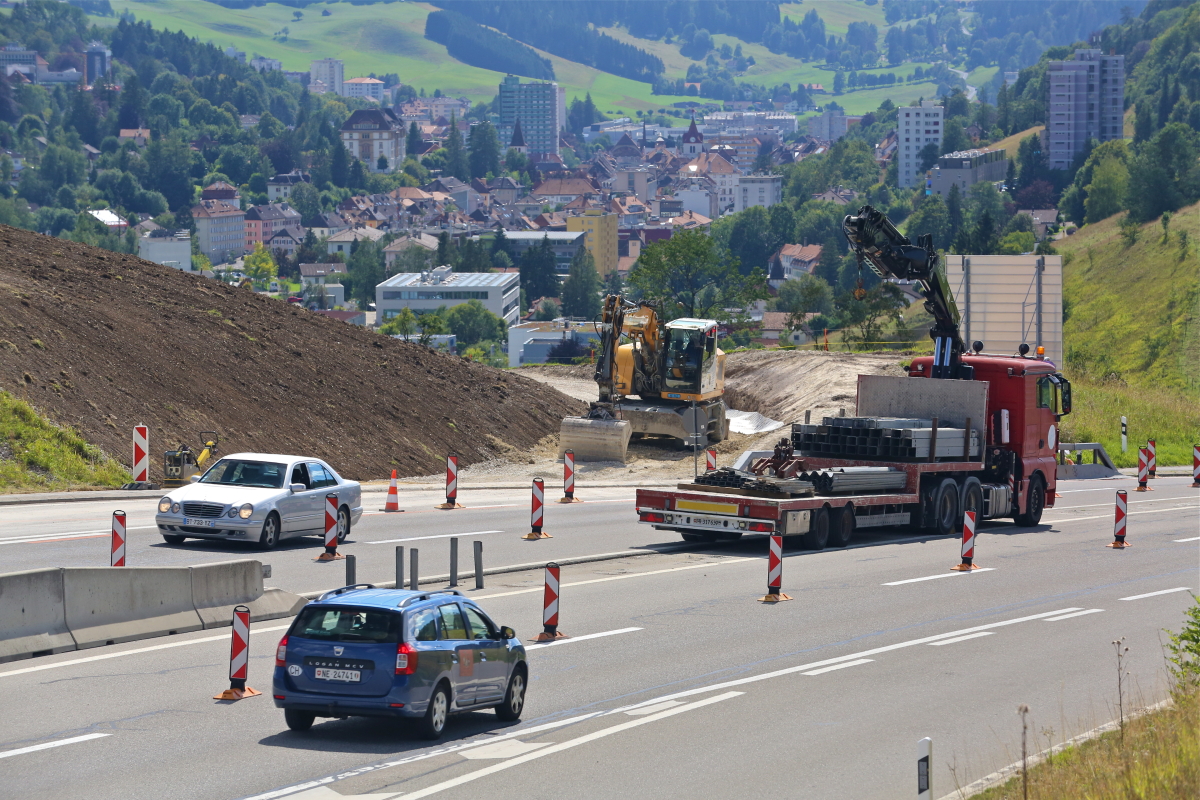

31.08.2023

Gestion du trafic au Locle Est

Les travaux d’aménagement de la route nationale A20 dans le secteur du Locle Est ont débuté le 1er juillet 2023. Le chantier, qui se prolongera jusqu’en 2033, aura un impact majeur sur le trafic routier et la mobilité douce, dès le 15 septembre 2023.

Un dispositif pour prioriser les véhicules d'urgence

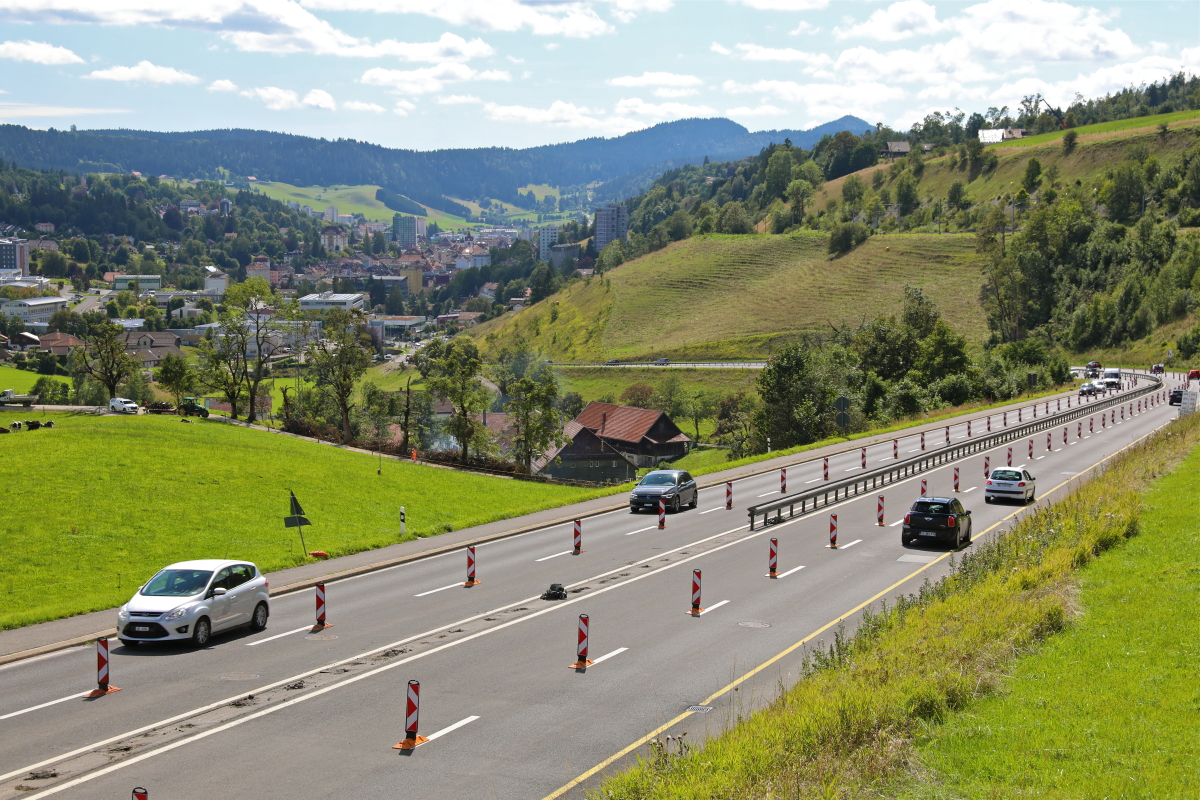

31.08.2023

Un dispositif pour prioriser les véhicules d'urgence

Afin de garantir le passage des véhicules d’urgence dans le secteur du Locle Est sujet à des mesures de retenue du trafic, un système de priorisation a été mis en place il est actif depuis le 15 septembre 2023.

Minage à la Carrière des Granges

07.08.2023

Minage à la Carrière des Granges

Les travaux de minage entrepris en mars 2023 à la Carrière des Granges suivent leur cours. Rencontre sur place avec Andrea Belfiore, ingénieur civil et chef de projet.

Place à la revitalisation du Bied

01.06.2023

Place à la revitalisation du Bied

Dans le cadre du projet de contournement du Locle, une mesure de revitalisation du cours d'eau Le Bied a été prévue pour compenser l'impact des travaux sur l’environnement. Cette mesure vise à redonner au Bied sa dynamique originelle et à améliorer la qualité de vie des habitants.

Transit de poids lourds

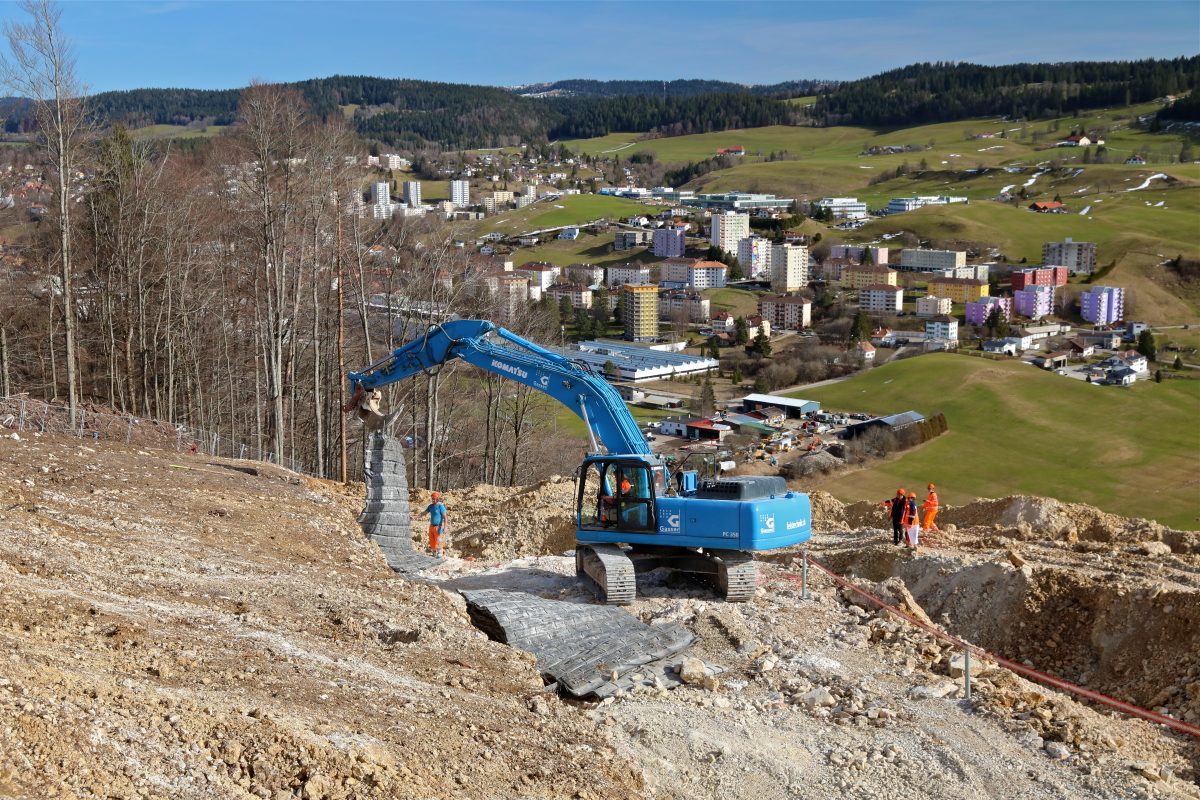

04.05.2023

Transit de poids lourds

Les travaux de minage à la Carrière des Granges suivent leur cours et entrent dans une nouvelle phase de chantier. Ils nécessitent l’excavation de volumes de matériaux très importants, dont le transport débutera le 9 mai prochain.

Travaux bruyants à la Carrière des Granges

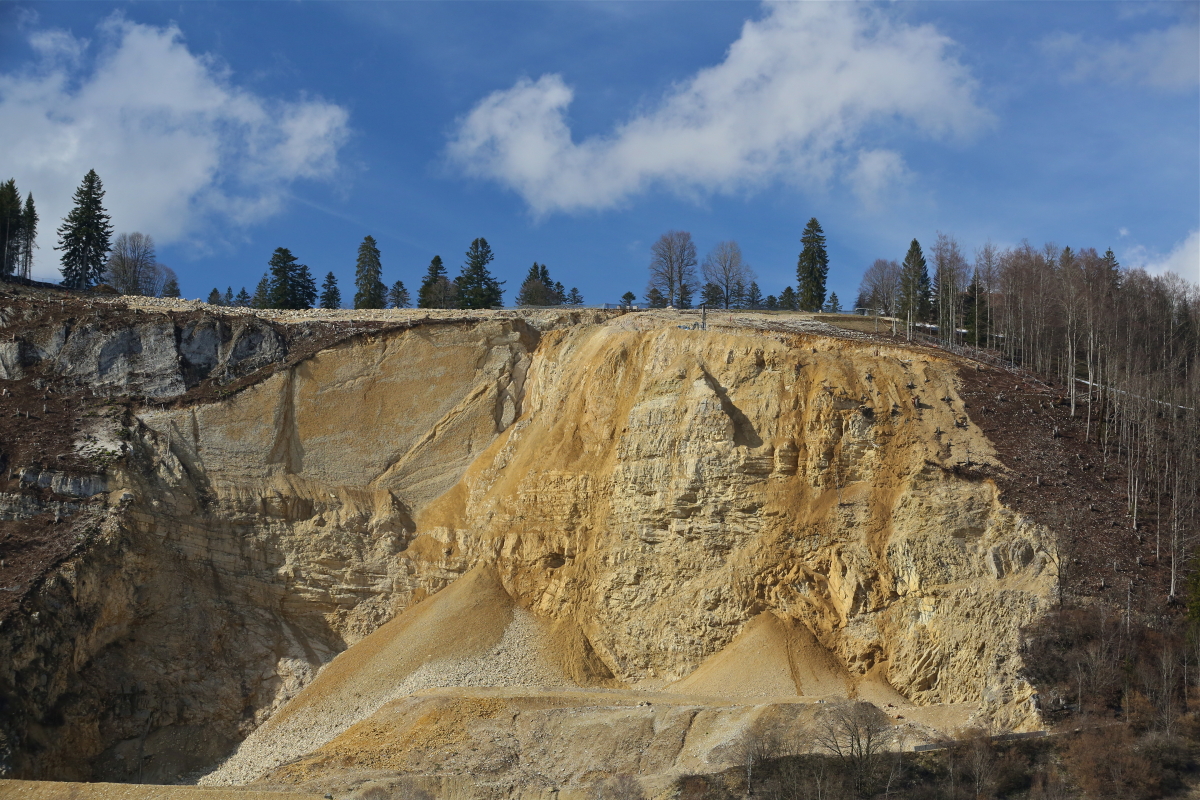

10.04.2023

Travaux bruyants à la Carrière des Granges

Dans le cadre de la sécurisation de la Carrière des Granges, des travaux très bruyants ont lieu au pied de cette dernière.

Début des travaux de minage à la Carrière

06.02.2023

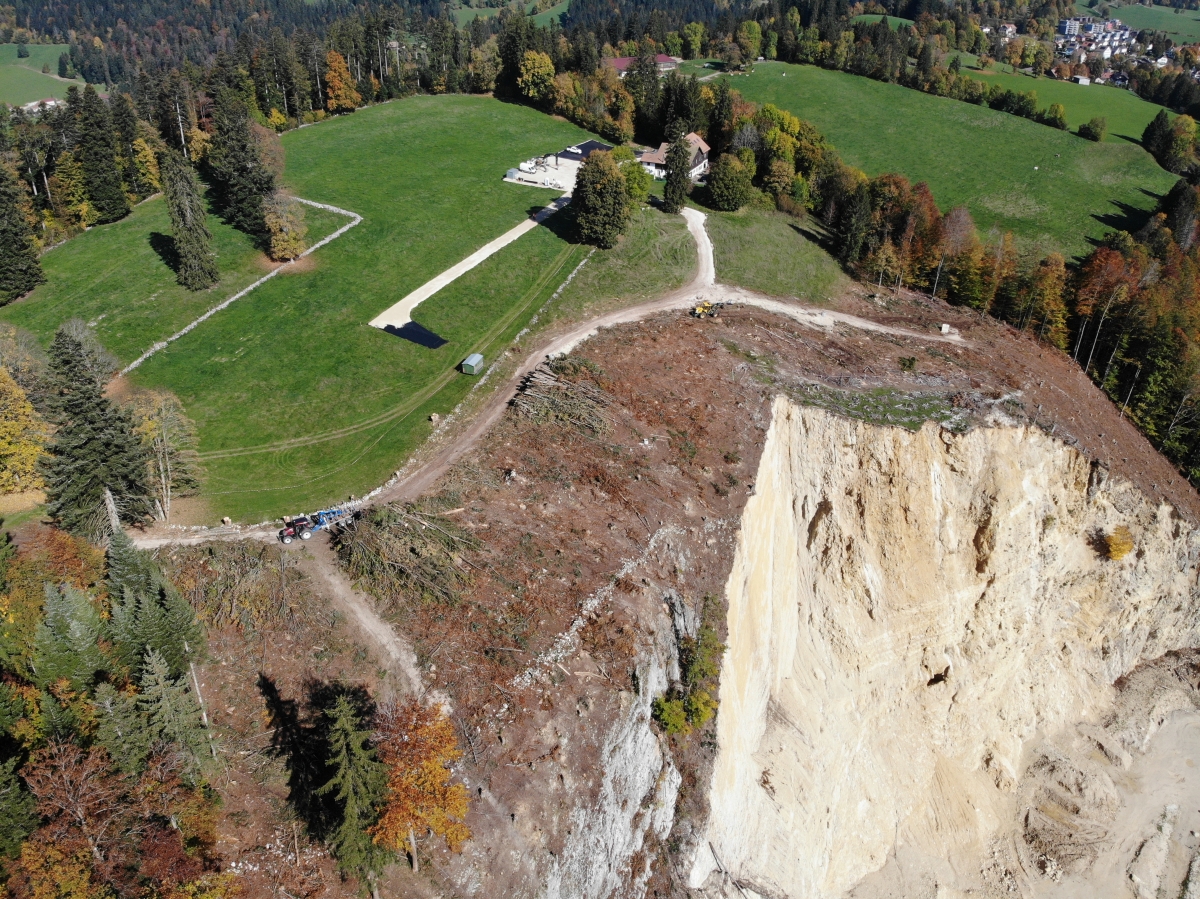

Début des travaux de minage à la Carrière

Suite aux travaux de défrichement de la Carrière des Granges réalisés en 2022, les travaux de minage nécessaires à la réalisation du contournement du Locle peuvent débuter.

Séance d’information destinée aux riverains

02.06.2022

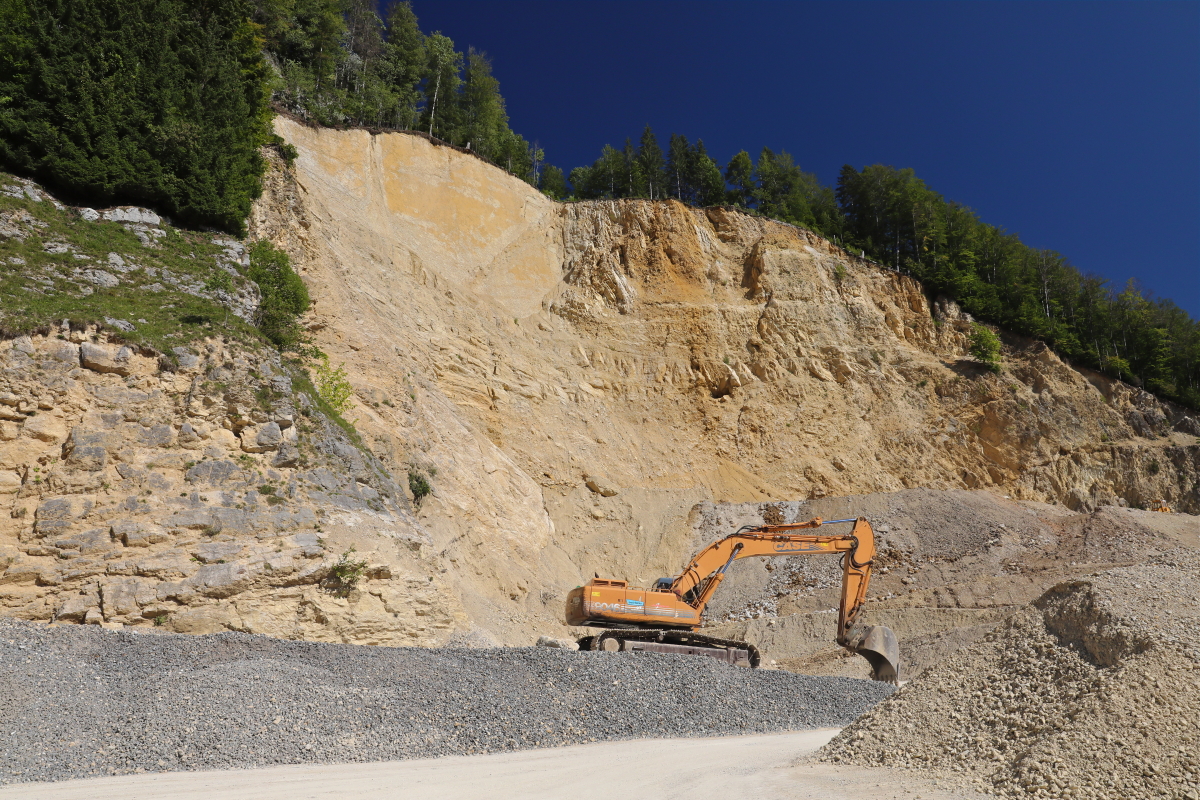

Séance d’information destinée aux riverains

Les travaux préparatoires ayant débuté, l’Office fédéral des routes souhaite informer régulièrement les habitantes et les habitants du Locle sur l’avancement du projet. Une première rencontre aura lieu le jeudi 16 juin 2022.

Sainte-Barbe, patronne des mineurs

04.12.2021

Sainte-Barbe, patronne des mineurs

La mise en ligne du nouveau site du contournement du Locle a été planifiée un 4 décembre, et ce n’est pas une coïncidence. Cette date célèbre la Sainte-Barbe, patronne des mineurs, placée à l’entrée des tunnels lors de leur percement.
